Да будет свет. О подключении новых потребителей к электросетям в Иркутском районе

Да будет свет. О подключении новых потребителей к электросетям в Иркутском районе

Иркутский район развивается ударными темпами: продолжается застройка, населенные пункты разрастаются, в них переезжает все больше людей. Жителям каждого нового дома необходимо провести системы водо- и электроснабжения, чему предшествует целый комплекс работ. В последнее время с подключением к электросетям в муниципалитете наблюдаются некоторые проблемы, так как заявок поступает очень много. Журналист IRK.ru побывала в Урике и Грановщине, узнала, как специалисты подрядной организации выполняют технологическое присоединение к электросетям, и послушала отзывы их клиентов.

В первую очередь мы с электромонтером Захаром и мастером Александром едем к дому на улице Заречной в селе Урик.

В среднем бригада из двух специалистов ежедневно выполняет десять заявок на технологическое присоединение к электрическим сетям. Работы ведутся не только в теплое время года, но и зимой. В Иркутском районе несколько таких бригад, направлять их могут в разные населенные пункты.

Бригада из двух специалистов ежедневно выполняет около десяти заявок

Бригада из двух специалистов ежедневно выполняет около десяти заявок

При постройке или покупке домов местные жители подают заявку на проведение технологического присоединения к электросетям, предоставляют необходимые документы, заключают договор и оплачивают услуги. Специалисты электросетевых компаний сообщают клиентам сроки выполнения работ и ставят их заявки в очередь.

— Технологическое присоединение к электросетям — очень востребованная работа, — поясняет электромонтер Захар Крицан. — Застройка идет большими темпами, всем нужно электричество, так что документы подают каждый день. Подключение одного дома занимает у бригады около часа. При этом специалистам и собственникам домов необходимо учитывать время на дорогу до объекта.

Исполнение заявки начинается задолго до непосредственного подключения: готовятся документы, специалисты заранее договариваются с владельцами дома о дате проведения работ. В день подключения бригада получает наряд-допуск. Затем специалисты должны проверить технические условия объекта. После присоединения новых потребителей к электросетям подрядная организация передает документы в электросетевую компанию.

Электромонтер Захар Крицан
Мастер Александр Трепенюк

Электромонтер Захар Крицан

Мастер Александр Трепенюк

— Необходимо проверить, что у заявителей все выполнено согласно техническим условиям, — рассказывает мастер Александр Трепенюк. — Должны быть смонтированы вводно-распределительное устройство и кабель. Если требуется что-то доработать или поменять, даем клиентам время, выполняем другую заявку и возвращаемся. Либо своими силами устраняем недоработки.

Прибыв к объекту, бригада ждет клиентов на месте — у двухэтажного брусового коттеджа. Пока собственники едут из Иркутска в Урик, специалисты готовят к работе целый набор диэлектрических инструментов и приспособлений, экипировку. Используют сразу три пары перчаток: хлопчатобумажные, диэлектрические и кожаные. Казалось бы, работать так невозможно, но профессионалы уже привыкли и управляются так даже с мелкими деталями.

У специалистов целый набор инструментов и приспособлений
Используют целых три пары перчаток

У специалистов целый набор инструментов и приспособлений

Используют целых три пары перчаток

Первыми мастер и электромонтер подключают семью Евгении и Константина. Местные жители делятся, что их заявку выполнили быстро, так как они относятся к льготной категории граждан: Константин — участник спецоперации.

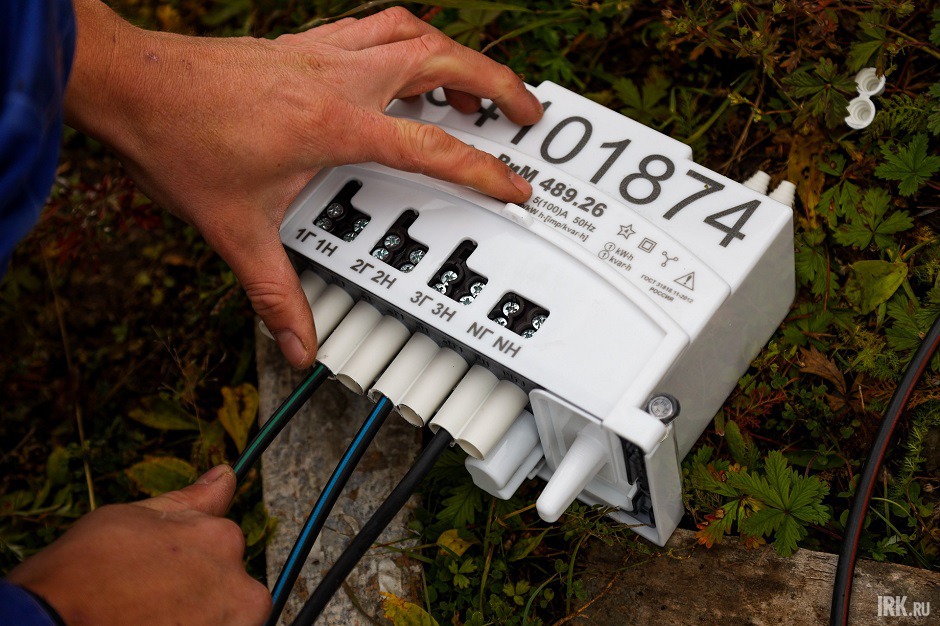

С помощью снаряжения электромонтер поднимается на опору, протягивает к ней самонесущий изолированный провод, устанавливает прибор учета. Клиентам выдают пульт для управления устройством и проводят инструктаж.

Специалисты подрядной организации проверяют напряжение и переключают рычажки автоматов в щитке дома. Нажимаем на выключатель, и загорается свет. Вокруг раздаются радостные возгласы, жители благодарят мастеров.

Евгения из Урика

Евгения из Урика

— Мы ждали меньше двух недель. 18 сентября подписали договор, 30 сентября уже все подключили, — рассказывает Евгения. — Дом взяли в ипотеку в этом году, еще выплачиваем. Сначала были опасения, что придется стоять в очереди несколько месяцев, но специалисты выполнили заявку оперативно. Очень благодарны, потому что без электричества здесь жить невозможно: холодно, воды нет, так как насос электрический, а у нас двое маленьких детей. Теперь будем думать о переезде из квартиры в дом и решать вопрос по поводу еще одного источника тепла. У всех теплые полы, а я считаю, что нужно еще печку поставить.

Мы двигаемся на следующую заявку. Марианна и Илья, тоже входящие в льготную категорию граждан, ждали подключения с марта и попутно достраивали дом на улице Перетолчина в Урике. Летом, когда строительные работы были завершены, все сроки договора по техприсоединению уже были просрочены, однако долгожданное включение света откладывалось.

— Конечно, надеялись, но энергетики говорили, что свободных мощностей нет, мол, ждите до 2026 года, — говорит Марианна. — Когда сроки договора вышли, мы стали обращаться повсюду, писать жалобы, но ничего не менялось. В какой-то момент в нашем районе начали замечать, как бригады то к одному участку, то к другому тянут кабель. Дошла очередь и до нас. Да, сроки договора вышли, но мы дождались подключения. И хорошо, что это случилось до первых сильных холодов, мы успеем подготовить все системы к зиме.

Едем по следующему адресу — на улицу Михаила Евдокимова в деревне Грановщина. Это газобетонное белое строение. Одновременно с нами к дому подъезжает его владелица Ксения. Она приобрела участок в 2024 году.

Улица в Грановщине

Улица в Грановщине

Здесь бригада Александра и Захара проводит примерно такую же работу, как и по первому адресу. Специалисты проверяют технические условия объекта и быстро подключают дом к электрическим сетям.

Ксения также рассказывает, что переживала насчет сроков. По словам женщины, некоторые ее соседи столкнулись с проблемой, когда заявку на технологическое присоединение к электросетям выполняли очень долго, мотивируя это большим количеством заказов.

— Заявку я подавала в августе. Сначала по срокам сориентировали, что подключение будет в 2025 году, — делится Ксения. — Переживала, что это все затянется на несколько месяцев. Затем узнала, что семьям участников СВО подключают быстрее, а у меня как раз муж находится в зоне проведения спецоперации. Собрала документы, переоформили, но все равно были какие-то опасения касательно сроков. Когда мне позвонили в пятницу и предупредили, что уже в понедельник в доме будут подключать электричество, мы с детьми так радовались! Чудо какое-то, ребята просто молодцы, работают в поте лица. Теперь остается все доделать и переехать. В планах — поставить в доме печь или камин и гараж еще построить.

Ксения из Грановщины

Ксения из Грановщины

Житель Грановщины Владлен считает, что градус недовольства энергетиками пошел на спад. Он также связывает это с тем, что подключающих дома электромонтеров стали регулярно видеть в селе.

— К мужикам, которые подключают дома, претензий нет никаких, я понимаю, что это точно не они виноваты в сложившейся ситуации, — отметил Владлен. — Но вроде бы подключений стало больше, по крайней мере недовольства в соседских чатах поутихло, это значит, что подключают помаленьку.

Последний адрес тоже располагается в Грановщине. Двигаемся к улице Троицкой. Клиенты — Оксана и Денис — ждут нас у брусового дома.

Жилье в Иркутском районе они купили в июне 2024 года. Первую заявку на технологическое присоединение семья подала в середине лета, повторную заявку на ускорение — в сентябре.

— Мы входим в льготную категорию граждан как многодетная семья. Очень быстро подключили электричество в нашем доме, даже десяти дней не прошло с момента подачи повторной заявки, — делится собственник дома Денис. — Сами не ожидали, что будет так оперативно. Очень рады, а то переживали, что подключение произойдет нескоро.

В последние годы специалисты электросетевых компаний и власти фиксируют энергодефицит и проблемы с подключением потребителей в Иркутской области. Эти задачи постепенно решаются, и процесс технологического присоединения жителей к электросетям продолжается. Энергетики усиливают сети, чтобы исключить перегрузку и освободить мощности для присоединения новых потребителей, устанавливают новые трансформаторы, реконструируют воздушные линии электропередачи, перераспределяют нагрузку между центрами питания.

Всего с начала года энергетики обеспечили технологическое присоединение 6 845 заявителей. 339 абонентов подключены в сентябре. До конца года специалисты планируют подключить электричество еще в двух тысячах домов, а в 2025 году — в трех-четырех тысячах построек.

Фото Кирилла Шипицина

Ольга Фонарёва, IRK.ru

  • Заявитель 9 октября 2024 в 08:40

    Мой первый комментарий!

    Подключают, но через жалобу в Антимонопольную службу. На официальные запросы когда подключите в личном кабинете не отвечают. Потом готовят готовый бланк с отзывом жалобы из ФАС извиняются и подключают. Сроки пишут не реальные в договорах и нарушающие законодательство. Понятное дело завалены…

    Чтобы оставлять реакции нужно авторизоваться
Загрузить комментарии
Фотография  из
Закрыть окно можно: нажав Esc на клавиатуре либо в любом свободном от окна месте экрана
Вход
Восстановление пароля
